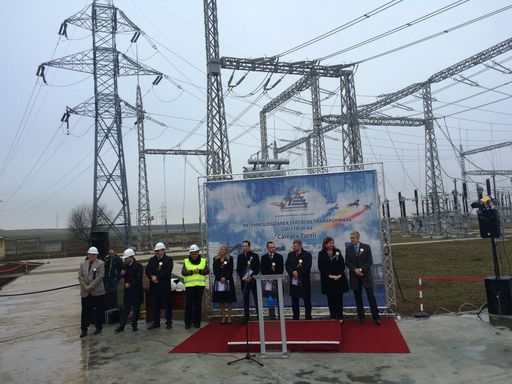

Compania Naţională de Transport al Energiei Electrice Transelectrica a inaugurat joi lucrările de retehnologizare a staţiei electrice de transformare 220/110/20 kV Câmpia Turzii, din judeţul Cluj, după o investiţie de circa 42 de milioane de lei, din fonduri proprii.

Distribuie pe Facebook Distribuie pe X Distribuie pe Email

Lucrările au fost demarate în anul 2014 şi au constat în retehnologizarea completă a staţiei, incluzând echipamente primare şi secundare, sistemul SCADA, teleconducerea de la Dispecerul Energetic Naţional şi Teritorial, montarea unui autotransformator 220/110 kV şi montarea celui de al doilea transformator 110/20 kV.

„Staţia electrică de transformare de la Câmpia Turzii este un nod de tranzit de putere major între zonele Cluj, Alba şi Mureş, rolul acesteia fiind unul foarte important pentru siguranţa în alimentare cu energie electrică a zonei de nord a Transilvaniei. Prin retehnologizarea acestei staţii se asigură condiţiile de exploatare cerute de actualele standarde internaţionale, precum şi se menţin la un nivel rezonabil cheltuielile de exploatare, fiind înlocuite echipamente uzate moral şi fizic”, a declarat Corina Popescu, director general executiv al Transelectrica.

Ea subliniază că producţia de energie electrică este concentrată în zona de sud, în vreme ce consumul este la fel de mare şi în zona de sud şi în zona de nord.

”De aceea, una dintre priorităţile majore ale Transelectrica este închiderea inelului de 400 kV, proiect necesar pentru siguranţa în funcţionare a Sistemului Electroenergetic Naţional şi care, totodată, va minimiza pierderile din reţeaua de transport al energiei electrice. Pentru următorii doi ani, Transelectrica are un plan de investiţii ambiţios, totalizând circa 1,4 miliarde de lei, iar una dintre preocupările noastre majore este retehnologizarea şi modernizarea staţiilor electrice de transformare”, a mai spus Corina Popescu.

Staţia 110/20 kV Câmpia Turzii a fost pusă în funcţiune în anul 1954 pentru alimentarea oraşului Câmpia Turzii şi a zonei Turda. Staţia de 220 kV a fost pusă în funcţiune în anul 1978, fiind o staţie de conexiuni importantă pentru zonele Cluj, Alba şi Mureş.

Procesul de retehnoloizare a început în anul 2014, iar lucrările au fost executate de asocierea de firme Energobit, Siemens, Retrasib şi ELM Cluj.

Proiectarea a fost atribuită, prin licitaţie publică, firmei Romproiect Electro cu subproiectanţii: MPS Electric Design şi KadCons, documentaţiile fiind finalizate în anul 2011.

Transelectrica este operatorul de Transport şi de Sistem din România, care gestionează 81 staţii electrice de transformare, cu o capacitate de circa 35.000 MVA şi peste 9.000 de kilometri de linii electrice aeriene de 110/220 kV, 400 kV şi 750 kV, aflate în gestiunea a opt sucursale de transport.

Transelectrica a înregistrat în primele nouă luni ale acestui an un profit net de 64,79 milioane lei, de peste trei ori mai mic faţă de rezultatul net raportat în perioada similară a anului anterior, de 213,33 milioane lei, ca urmare a scăderii veniturilor din serviciul de transport al energiei electrice.

De asemenea, veniturile totale au urcat cu peste 27%, la 2,41 miliarde lei, de la 1,89 miliarde lei, la sfârşitul lui septembrie 2016.

Compania are circa 2.200 de salariaţi şi se află sub autoritatea Ministerului Economiei.
